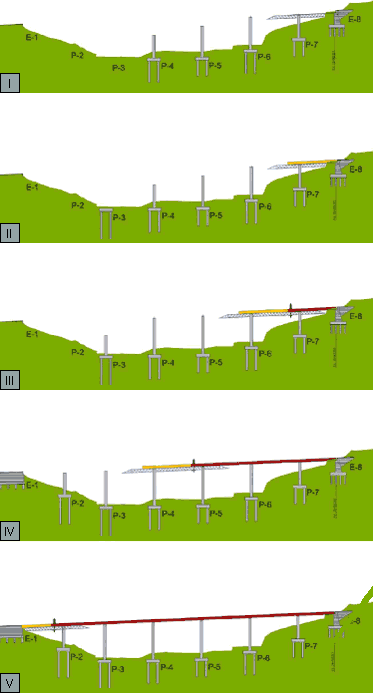

Instalación de la cimbra y el molde en el extremo de inicio del Viaducto. La Subestructura se va construyendo con la antelación necesaria para el avance.
Colado del 1er tramo: claro 1° + 1/4 del claro 2°. Los materiales se suministran
desde la calle de acceso.
Presforzado del concreto (postensado)

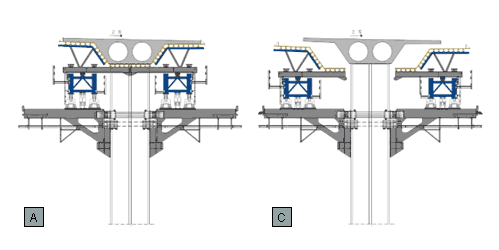

Apertura de la cimbra (ver detalle) y desplazamiento longitudinal con equipos hidráulicos y sistema de deslizamiento.
Cierre de la cimbra. Ajuste topográfico de los moldes. Los materiales para el siguiente colado se suministran desde la parte del puente ya construída.
